山东微山湖电子科技有限公司1.28528MW分布式光伏发电项目

内容详情

工程名称

山东微山湖电子科技有限公司1.28528MW分布式光伏发电项目

建设单位

济宁锂威新能源开发有限公司

监理单位

徐州市建设工程监理有限公司

施工单位

徐州三和电力建设工程有限公司

合同编号

装机容量(WMP)

最高温度()

最低温度(℃)

天气

填报日期

23X-292-F001

1.28528

18

12

小雨

2024年11月14日

合同工期(天)

合同并网日期

实施开始日期

实施结束日期

施工天数(天)

剩余天数



2024年11月11日

2024年11月30日


16

前期实施概况:(实际实施情况和导致延期的状况,或影响工期的直接因素)

总进度:

1、屋面点位放线完成100%、防水垫层裁剪完成100%

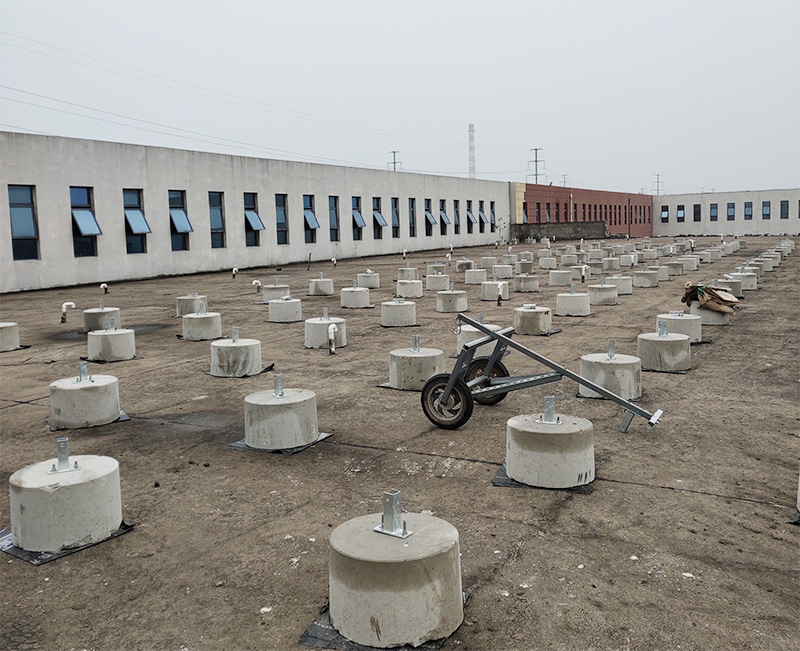

2、支架水泥墩安装完成20%

3、组件安装0。

4、逆变器安装完成0。

5、直流线安装完成0。

6、交流线安装完成0。

7、配电柜安装完成0。

8、监控系统安装完成0 。配电完成0。

生产情况记录:(部位项目、施工内容、班组工作,现场作业人数负责人等)

施工班组:防水施工人员10人;管理人员2人;国科:1人;监理1人; 合计:14人
今日施工内容:

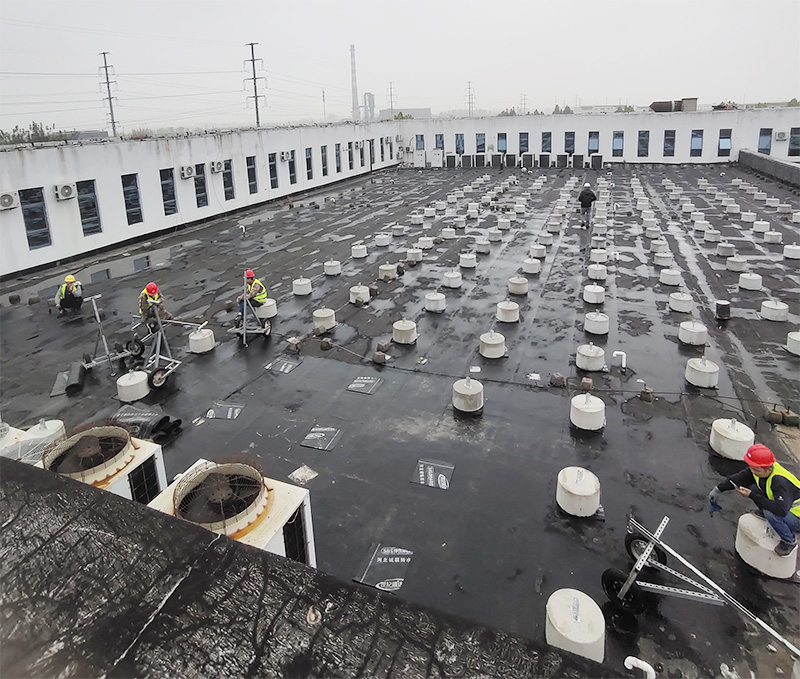

1、屋面水泥墩吊装

材料、构配件进场记录(材料进出场情)

今日到货:无

安全/质量/技术工作记录

今日注意事项:  1.吊装作业,施工区注意临边防护

当日工作存在问题及解决方案


明日11.15周三工作计划、施工部署

1、基础水泥墩吊装,基础敦找正调平,吊装还需持续2天
